    成功案例

    专注于无线传输,几千案例见证,我们有专业的研发团队,可以根据客户需求开发定制不同规格的产品,在各大城市有自己的分支机构,有专业的技术人员长驻办公,可以更快的服务客户。

    成功案例
    交通运输

    四川道路交通无线视频监控成功案例

    作者:蒋春红   来源:通宝TB222   时间:2014 -03-11

    成宜高速

    成宜高速(图片由四川省交通运输厅提供,仅供参考,侵删)

    一、现场概况

    (一)场地环境与布局

    本项目为四川某道路交通区域无线视频监控系统搭建工程,场地位于绿化风景区,地形基本平整但树林较多,核心布局与距离信息如下:



    • 关键区域分布:包含主机室、一号大门、二号大门、三号大门及停车场,各区域间通过公路连接(公路宽度8米,明确要求不得采用横跨开槽布线方式)。

    • 距离与地形障碍

    ○ 主机室与一号大门距离500米,且主机室位置低于所有摄像机位置约4米;

    ○ 一号大门与停车场距离4000米,与三号大门距离6000米,与二号大门距离3000米(两者之间有一座高度约10米的小土丘);

    ○ 各监控布置点旁均有8米高度的钢制灯杆,可用于设备架设。

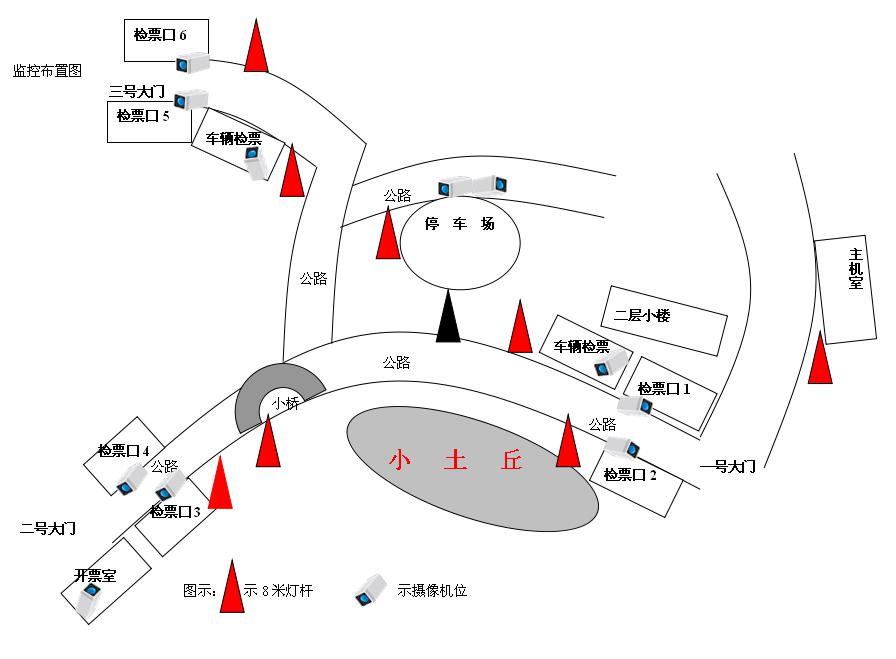

     现场简易图

    (二)施工期监控布局图



    • 主要监控点:检票口1-6、车辆检票处(一号大门、三号大门)、开票室(二号大门)、停车场;

    • 关键设施:主机室(位于低地势区域)、二层小楼、小桥、公路(贯穿各区域);

    • 设备架设依托:各监控点旁8米钢制灯杆(图示标注为8米灯杆”“示摄像机位)。

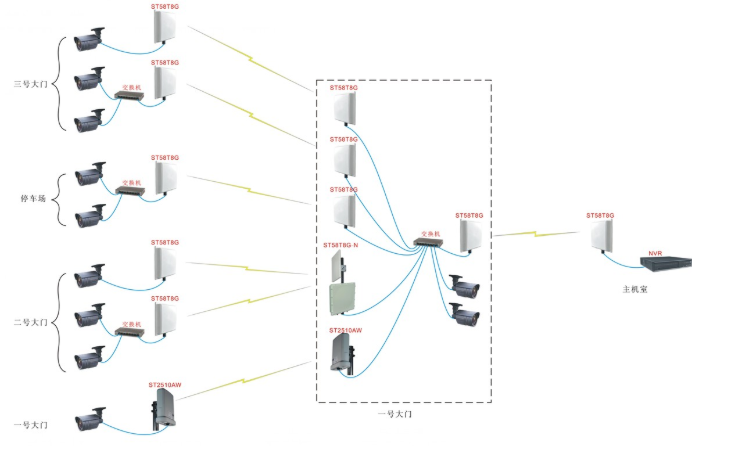

     施工期监控布局图

    二、客户核心需求



    1. 传输方式限制:因道路交通区域布线困难,且公路禁止横跨开槽,需采用无线传输方式,将所有监控视频实时传回主机室。

    2. 系统功能要求:实现全区域实时监控,保障视频信号稳定,支持后续灵活扩展与简单维护。

    3. 环境适配要求:设备需适应户外风景区环境,应对树林遮挡、地势差异等可能影响信号传输的因素。



    三、无线视频监控工程方案设计

    (一)设计原则与设备选型

    1. 核心思路:根据各区域距离、地形特点及信号传输需求,采用分区域整合-层级传输模式,搭配2.4G5.8G双频段无线传输设备,确保信号覆盖无死角、传输稳定。

    2. 设备选型

    ○ 2.4G频段:经济型数字无线传输设备ST2510AW(通宝TB222),150M设计带宽,内置14DBI天线,防水防尘,支持一键扫描干扰源;

    ○ 5.8G频段:工业级数字无线传输设备ST58T8G(通宝TB222),300M设计带宽,实测2KM可达90M带宽,内置18DBI天线;工业级设备ST58T8G-N(通宝TB222),300M设计带宽,外置60/90度天线,适配一对多接收场景。



    (二)各区域具体传输方案

    终端监控点区域整合点(一号大门车辆检票处)主机室的层级设计传输路径,具体如下:



    区域

    监控点位

    传输方案

    设备配置

    三号大门

    检票口5、车辆检票处;检票口6

    1. 检票口5与车辆检票处通过有线整合,用1ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收;

    2. 检票口61ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收

    发射端:ST58T8G2台);

    接收端:ST58T8G2台);

    辅助:交换机(1台,用于点位有线整合)

    停车场

    2台摄像机

    通过有线整合,用1ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收

    发射端:ST58T8G1台);

    接收端:ST58T8G1台);

    辅助:交换机(1台)

    二号大门

    开票室、检票口3;检票口4

    1. 开票室与检票口3通过有线整合,用1ST58T8G发射;检票口41ST58T8G发射;

    2. 一号大门车辆检票处用1ST58T8G-N“一对二接收两路信号

    发射端:ST58T8G2台);

    接收端:ST58T8G-N1台);

    辅助:交换机(1台)

    一号大门

    检票口2;检票口1

    1. 检票口21ST58T8G发射,一号大门车辆检票处用1ST58T8G“一对一接收;

    2. 检票口1通过有线直接拉至一号大门车辆检票处整合

    发射端:ST58T8G1台);

    接收端:ST58T8G1台);

    辅助:有线线路(连接检票口1与整合点)

    区域整合主机室

    一号大门车辆检票处(整合所有区域信号)

    1ST58T8G将整合后的全部图像发射至主机室,主机室用1ST58T8G“一对一接收,信号接入NVR实现观看与存储

    发射端:ST58T8G1台);

    接收端:ST58T8G1台);

    终端:NVR(主机室)



    四、设备清单

    序号

    产品名称

    品牌及说明

    单位

    数量

    备注

    1

    网络摄像机

    自配

    客户自行采购,无报价

    2

    经济型数字无线传输设备ST2510AW

    通宝TB222;2.4G频率,150M设计带宽,内置14DBI天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源

    2

    核心传输设备

    3

    工业级无线数字传输设备ST58T8G

    通宝TB222;5.8G频率,300M设计带宽,实测2KM90M带宽,内置18DBI天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源

    10

    适配多区域一对一传输

    4

    工业级无线数字传输设备ST58T8G-N

    通宝TB222;5.8G频率,300M设计带宽,实测2KM90M带宽,外置60/90度天线,防水防尘,美国进口芯片,中英文操作界面,一键扫描周围干扰源

    1

    适配二号大门一对二接收场景

    5

    交换机

    自配

    用于各区域监控点位有线整合,客户自行采购

    6

    网络硬盘录像机(NVR

    自配

    主机室视频存储与观看终端,客户自行采购

    7

    显示器

    自配

    搭配NVR使用,客户自行采购

    8

    辅助部分

    网线、控制线、水晶头、立杆

    现场施工所需耗材与基础支架

    9

    合计


    解决方案
